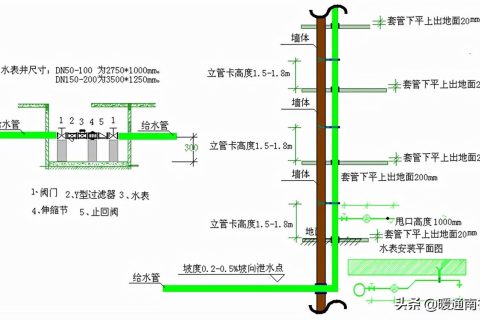

PE管铺设管槽井坑开挖安装水表阀门
PE管铺设管槽井坑开挖安装水表阀门
考虑除主材之外配件,在施工损耗1%基础,考虑辅材配件,材料费加10%。
水表安装∮63(比照管径,以实际表径规格为准),材料费295元/个,人工0.105*200=21元
水表∮110,材料费354元/个,人工0.105*200=21元
阀门∮63,材料费960元,人工费0.28*200=56
元
阀门∮110免检阀,材料费1152;人工费0.28*200=56
元。
阀门DN125免检阀;材料费1390;人工0.28*200=56
元。
消火栓∮63,520元,安装人工188元。
pE∮110,材料费113元/个,人工0.118*200=23.6元pE∮63,材料费65元/个,人工0.118*200=23.6元
阀门∮63,
砂垫层5cm厚(m3),人工0.54×200=108元/m3,砂1.427m3*300=428.1元
槽坑回填素土夯实m3,人工0.394*150=59.1元/m3
素土回填夯实m3,人工人工0.504*150=75.6元/m3,
污水检查井内径700mm,240砖墙,外径1180mm,c15垫层外挑宽度50mm,垫层直径1280mm。
流水槽高度同排水管管径。
铺设pE管110mm,开挖深1.5m,宽0.8m,以挖斗宽度为准。原土夯实基底,管底铺砂垫层。
供水管敷设垫砂规范
1、柔性管道且基础结构设计无要求时,铺设厚度不小于100毫米的中粗砂垫层,软土地基先铺垫一层厚度不小于150毫米的砂砾或5至40毫米粒径碎石,表面再铺厚度不小于50毫米的中粗砂垫层。
2、刚性管道且基础结构设计无要求时,一般土质地段可铺设砂垫层。管径为300至800时总厚度为150,管径为900至1200时总厚度为200,管径为1350至1500时总厚度为250。单位为毫米。
